岡崎市立緑丘小学校校舎増築工事
岡崎市立緑丘小学校校舎増築工事
【目的】
児童数の増加による教室不足を解消するため、校舎を増築します。
【工事概要】
特別教室棟 鉄骨造2階建 延べ面積587.04平方メートル
【工事期間】
令和4年3月25日~令和5年3月17日(予定)
【完成予想図】
工事進ちょく状況
令和5年3月竣工

新築建物の竣工写真です(外構工事も完成しました)
既設教室の内装工事をしています。
進ちょく率94%
令和5年1月末時点
既設教室の内装工事をしています。
外構工事の舗装が完了しました。
進ちょく率88%
令和4年11月末時点
建物は完成しました。
外構工事をしています。
既設の教室改修を始めます。
進ちょく率68%
令和4年10月末時点
内装工事をしています。
塗装工事をしています。
設備工事をしています。
進ちょく率53%
令和4年9月末時点
外壁工事をしています。
軽量鉄骨工事をしています。
進ちょく率41%
令和4年8月末時点

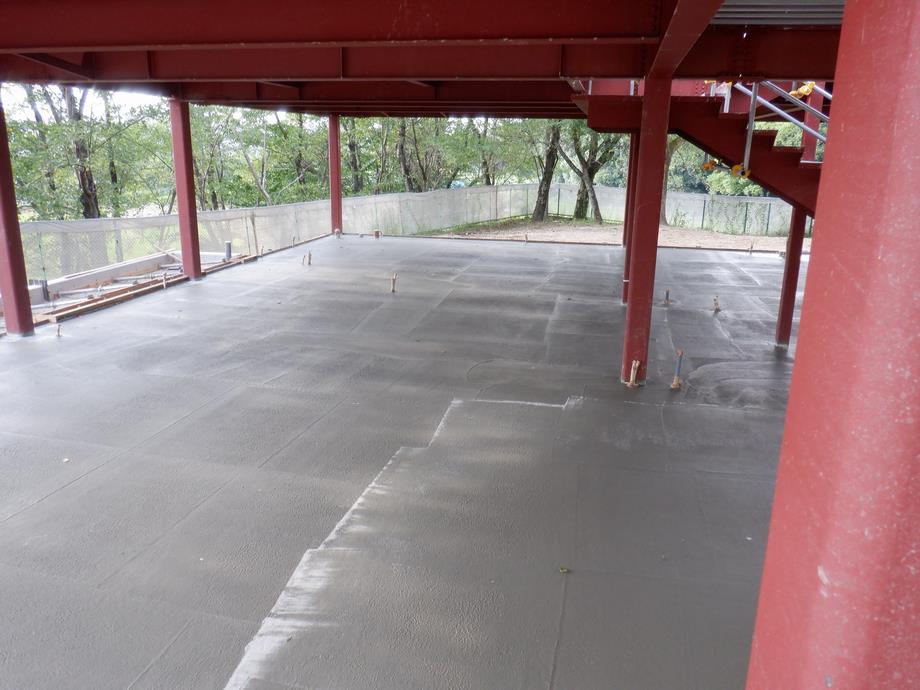

1階土間・2階スラブを施工しています。
進ちょく率32%
令和4年7月末時点
鉄骨工事建方をしています。
2階床を施工しています。
進ちょく率24%
令和4年6月末時点
地盤改良工事をしています。
基礎工事をしています。
進ちょく率10%
令和4年5月末時点
解体工事が終了しました。
進ちょく率5%
令和4年4月末時点
仮設工事をしています。
進ちょく率2%
