河川緑地整備工事の経過(平成27年度)
※各工事箇所は「工事ニュース」と照らし合わせながらご確認ください。

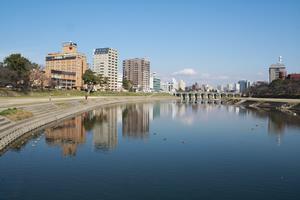

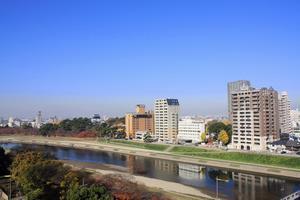

着手前状況
これから、乙川河川緑地の景色が生まれ変わります。

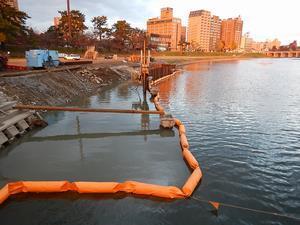

岡崎公園前船着場の土留・仮締切工状況【12月3日】
乙川河川緑地整備工事その1
右岸側に船着場を整備するための矢板設置を行っています。

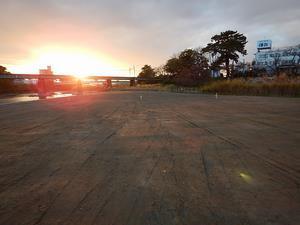

潜水橋右岸下流の堆積土鋤取り状況【12月3日】
乙川河川緑地整備工事その1
増水で長年の間に堆積した土を鋤取りました。

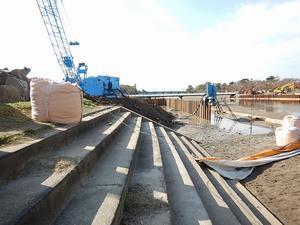

船上場の土留・仮締切工状況【12月9日】
乙川河川緑地整備工事その2
左岸側に船上場を整備するための矢板を設置しています。

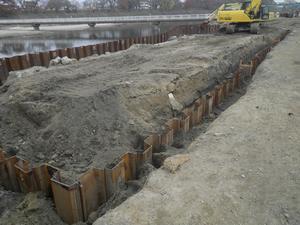

岡崎公園前船着場の土留・仮締切工の完了【12月10日】
乙川河川緑地整備工事その1
矢板の設置が完了しました。

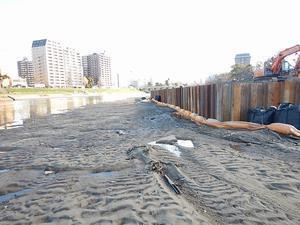

船上場の土留・仮締切工の完了【12月17日】
乙川河川緑地整備工事その2
矢板の設置が完了しました。

乙川リバーフロント関連工事安全協議会の開催【12月17日】
安全に整備を進めるために、近接する施工箇所の情報共有を行っています。

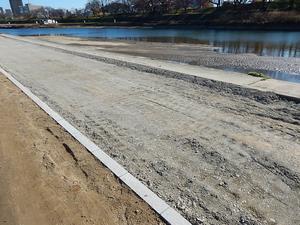

園路整備に着手【12月18日】
乙川河川緑地整備工事その4
幅員4mの園路整備を進めていきます。

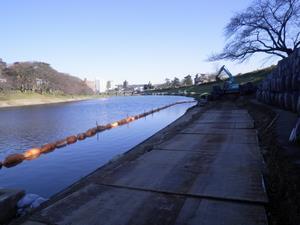

北東街区前船着場の取壊・重機進入路整備に着手【12月22日】
乙川河川緑地整備工事その3
これから東岡崎駅付近にも船着場を整備していきます。

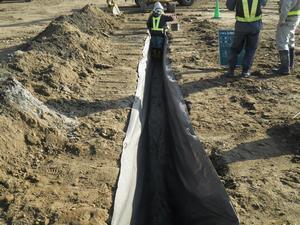

暗渠排水材の埋設状況【1月7日】
乙川河川緑地整備工事その1
緑地内に雨水が溜まりにくいようにしていきます。

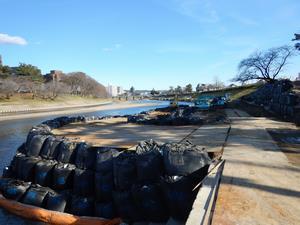

北東街区前船着場の土のう設置状況【1月16日】
乙川河川緑地整備工事その3
土のうの設置が完了しました。

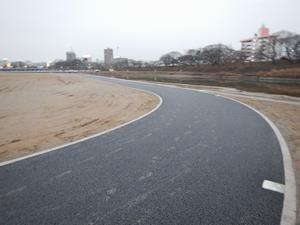

園路整備状況【1月23日】
乙川河川緑地整備工事その4
園路の表層を施工しました。
今後は舗装の洗い出しや、照明の設置を進めていきます。

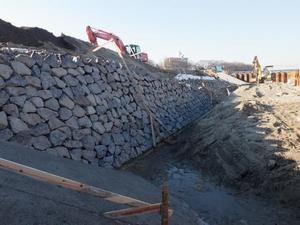

船上場の空石積み状況【1月26日】
乙川河川緑地整備工事その2
アンカー式空石積みを実施しています。

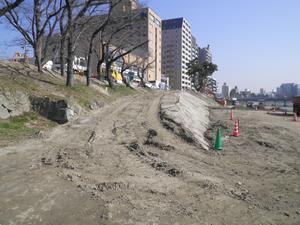

新設坂路整備状況【1月28日】
乙川河川緑地整備工事その1
新しい坂路を整備しています。

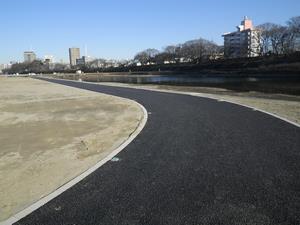

埋め込み照明設置状況【2月8日】
乙川河川緑地整備工事その4
舗設した園路に埋め込み照明を設置しました。
夜には園路をほんのり照らしてくれます。

園路整備状況【2月10日】
乙川河川緑地整備工事その4

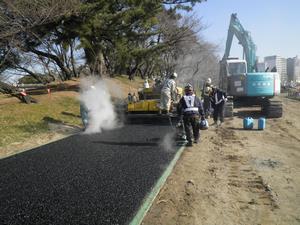

堤防側園路の表層を整備している状況です。

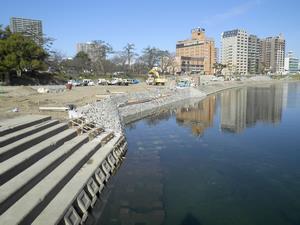

岡崎公園前船着場整備状況【2月18日】
乙川河川緑地整備工事その1
船着場の石積みが完成し、形が見えてきました。

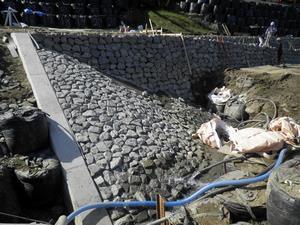

船着場石積整備状況【2月19日】
乙川河川緑地整備工事その3
石積みが出来上がってきました。

船上場完了間近【2月24日】
乙川河川緑地整備工事その2
船上場の施工も最終段階を迎えています。

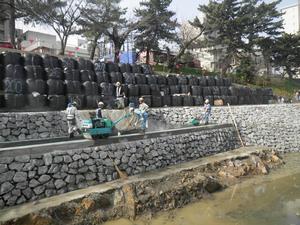

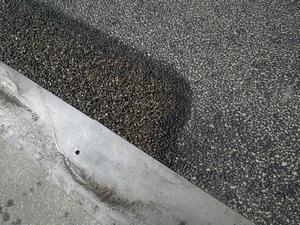

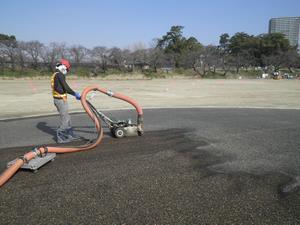

舗装の洗い出し処理【3月3日】
乙川河川緑地整備工事その4
舗装表面を洗い出しすることで、舗装材料の自然な色を活かします。

乗船場所の舗装整備【3月8日】
乙川河川緑地整備工事その3
乗り場の舗装を実施しています。

乙川右岸整備完了
乙川河川緑地整備工事その1、4、5
今年度の整備が完了しました。

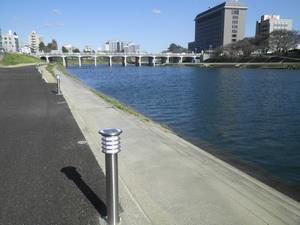

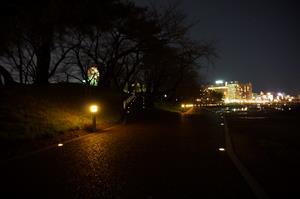

夜間照明が乙川の魅力を引き立てています。

左岸船上場整備完了
乙川河川緑地整備工事その2
船上場の整備が完了しました。
ここから乙川に船を降ろせます。

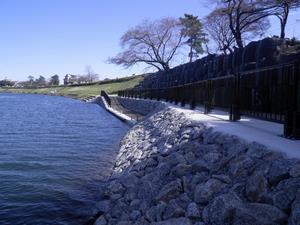

北東街区前船着場整備完了
乙川河川緑地整備工事その3
船着場の整備が完了しました。
運用開始は他工事の関係もあり、8月頃を予定しています。
