河川緑地整備工事の経過(平成29年度)

ラインでシェア
Xでポスト
フェイスブックでシェア

ページ番号1011734  更新日 2026年1月23日

※各工事個所や整備内容は「工事ニュース」と照らし合わせながらご確認ください。

着手前状況

今年度も工事が始まります。
ご迷惑をおかけしますが、ご協力をよろしくお願いします。

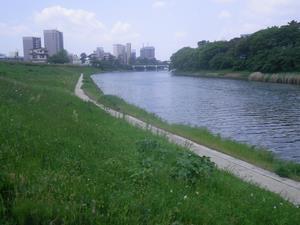

写真:着手前状況1

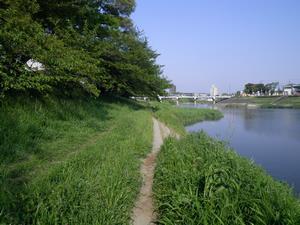

写真:着手前状況2

工程調整会議の開催【11月16日】

乙川リバーフロント地区では複数の工事を同時期に実施するため、工程の管理や生産性の向上、公衆災害に係る事項などについて、連絡調整を目的とした工程調整会議を、定期的に開催しています。

写真:工程調整会議の様子

堆積土撤去状況【11月28日】

乙川河川緑地整備工事その2
河川敷に堆積した土を撤去しています。

写真:坂路取り壊し状況

堆積土撤去状況【12月1日】

乙川河川緑地整備工事その2
河川敷に堆積した土を撤去が進んでいます。
土に埋もれていた園路が見えてきました。

写真:堆積土撤去状況

階段撤去状況【12月13日】

乙川河川緑地整備工事その2
階段を撤去しています。

写真:階段撤去状況

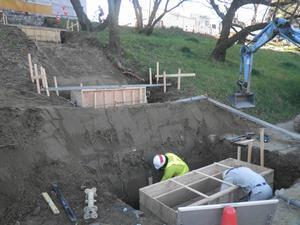

型枠設置状況【12月20日】

乙川河川緑地整備工事その2
階段基礎用の型枠を設置しています。

写真:型枠設置状況

型枠・鉄筋設置状況【1月18日】

乙川河川緑地整備工事その2
階段の型枠・鉄筋を設置しました。

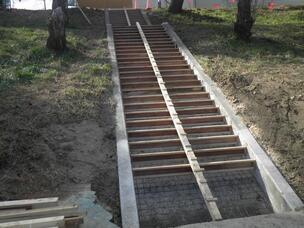

写真:躯体型枠

コンクリート打設状況【1月24日】

乙川河川緑地整備工事その2
コンクリートを打設し、型枠を撤去ました。
仕上げの擬石ブロックを張り付けたら完成になります。

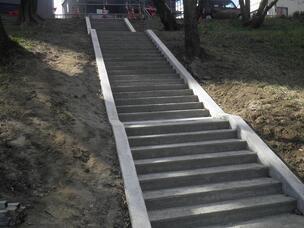

写真:躯体打設

砕石設置状況【1月30日】

乙川河川緑地整備工事その2
砕石を敷均しました。
幅の広い階段は、既製品のブロックを設置していきます。

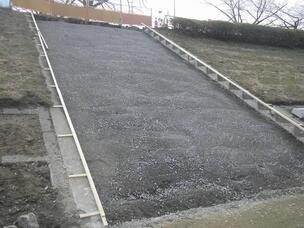

写真:躯体基礎

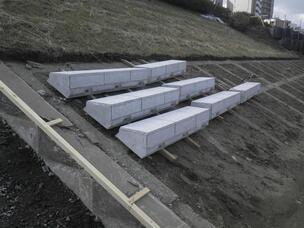

写真:階段ブロック

階段ブロック設置状況【2月7日】

乙川河川緑地整備工事その2
既製品のブロックを設置しました。
手すりと照明を設置したら階段の完成です。

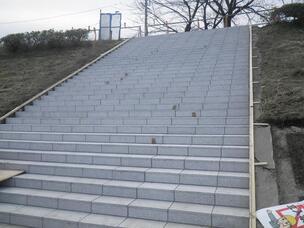

写真:階段ブロック据付

坂路施工状況【2月16日】

乙川河川緑地整備工事その2
手すりの基礎ブロック、地先境界ブロックの設置が終わりました。

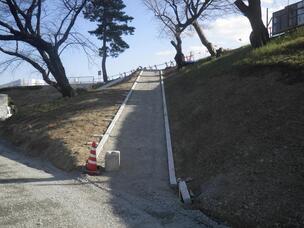

写真:坂路路盤

園路施工状況【2月26日】

乙川河川緑地整備工事その1
地先境界ブロックを設置し路盤を整えました。

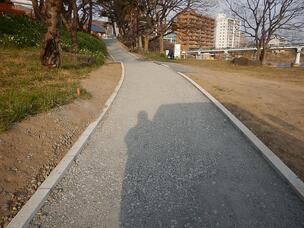

写真:地先境界ブロックと路盤

法面保護状況【2月28日】

乙川河川緑地整備工事その1
削った法面に芝を張ります。
芝が剥がれないようにピンを打ち付けて固定します。

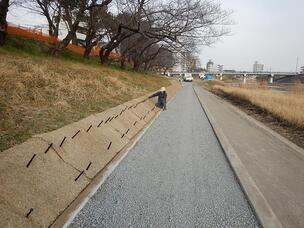

写真:張芝

舗装状況【3月7日】

乙川河川緑地整備工事その1
舗装しています。
舗設直後は通常のアスファルト舗装と同じ黒色です。

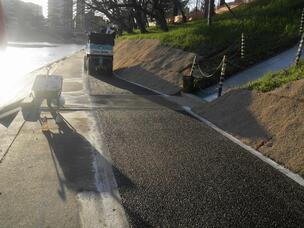

写真:舗装状況1

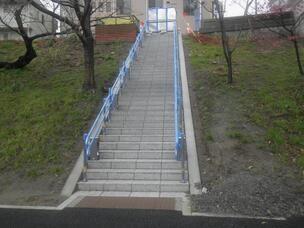

階段施工状況【3月14日】

乙川河川緑地整備工事その2
階段に手すりと照明が設置されました。

写真:階段施工状況

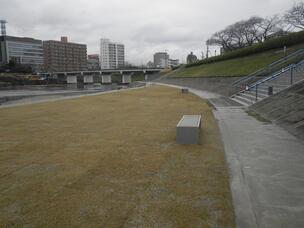

広場完成【3月15日】

乙川河川緑地整備工事その2
芝張りとベンチが設置され吹矢橋公園北側の階段下に広場が完成しました。

写真:広場完成

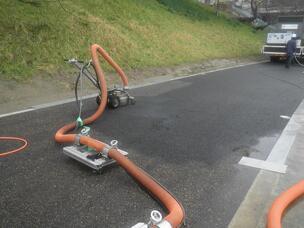

舗装状況【3月16日】

乙川河川緑地整備工事その2
舗装を水で洗い、黒色を落としていきます。

写真:舗装状況2

乙川河川緑地整備工事その1
洗い流したことにより、舗装の黒色が無くなり、修景のいい茶色の舗装になりました。

写真:舗装状況3

坂路施工状況【3月16日】

乙川河川緑地整備工事その2
舗装、手すりの設置をしました。

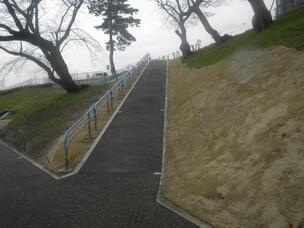

写真:坂路施工状況

工事完了

乙川河川緑地整備工事その1、2
平成29年度の乙川河川緑地整備工事が完了しました。
堆積土で埋もれていた園路や広場が姿を現し、美しい水辺空間が整備されました。

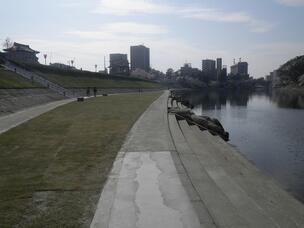

写真:完成状況1

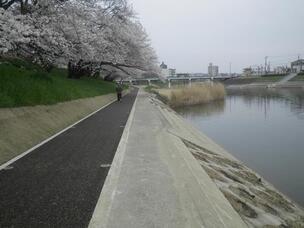

写真:完成状況2

より良いウェブサイトにするために、ページのご感想をお聞かせください。

このページに問題点はありましたか?(複数回答可)

このページに関するお問い合わせ

都市政策部 まちづくり推進課 QURUWA戦略係
〒444-8601 岡崎市十王町2丁目9番地(西庁舎1階)
電話:0564-23-7421 ファクス:0564-23-7967
都市政策部 まちづくり推進課 QURUWA戦略係へのお問い合わせは専用のフォームをご利用ください
