河川緑地整備工事の経過(平成28年度)
※各工事個所や整備内容は「工事ニュース」と照らし合わせながらご確認ください。
着手前状況
今年度も工事が始まります。
ご迷惑をおかけしますが、ご協力をよろしくお願いします。

坂路の取り壊し状況【11月14日】
乙川河川緑地整備工事その3
坂路を整備するために舗装部分を取り壊しています。

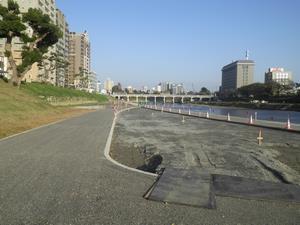

土の鋤取り状況【11月22日】
乙川河川緑地整備工事その1
雨水の浸透をよくする為に、土の入れ替えを行います。
そのための鋤取りを行っています。

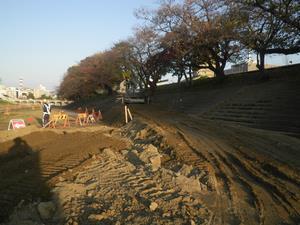

坂路の整形【11月22日】
乙川河川緑地整備工事その3
坂路の勾配を緩くするために盛土を行っています。

乙川リバーフロント関連工事安全協議会の開催【11月24日】
昨年度同様、安全な整備を進めるために、協議会を実施していきます。

坂路の整形【12月15日】
乙川河川緑地整備工事その2
藤棚から伊賀川沿いに降りられる坂路を整形しています。

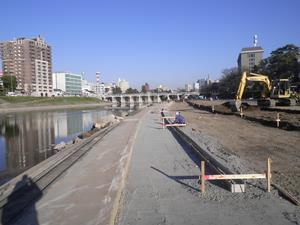

園路の縁石整備【12月19日】
乙川河川緑地整備工事その4
川側園路部分の縁石を整備しています。

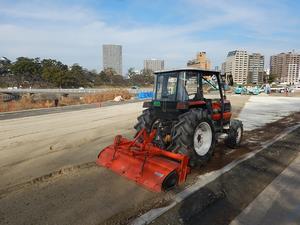

表層土改良【12月21日】
乙川河川緑地整備工事その3
表層土の改良を実施しています。雨上がり時に水はけが良くなります。

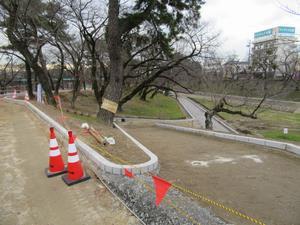

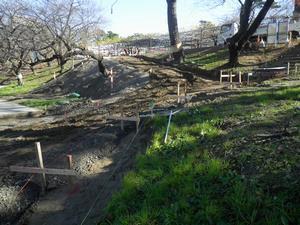

坂路の整形【1月12日】
乙川河川緑地整備工事その2
坂路の形がだんだん見えてきました。

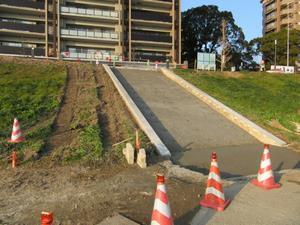

階段の整備【1月20日】
乙川河川緑地整備工事その1
これから踏面を整備していきます。

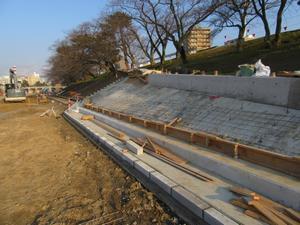

坂路の整形【1月20日】
乙川河川緑地整備工事その3
階段の基礎が完成しました。
これから、階段護岸の整備を進めていきます。

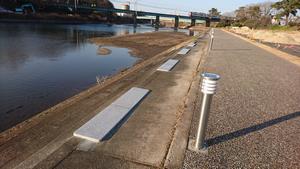

石張りベンチの設置【1月21日】
乙川河川緑地整備工事その2
石張りベンチを設置しました。

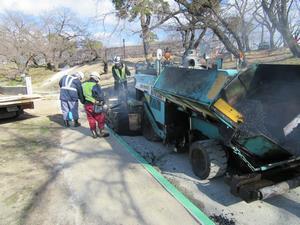

園路の舗装【2月2日】
乙川河川緑地整備工事その2
伊賀川園路の舗装を行っています。

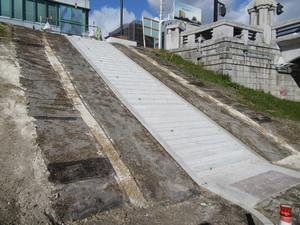

階段の整備【2月13日】
乙川河川緑地整備工事その1
殿橋下流の階段を整備しました。

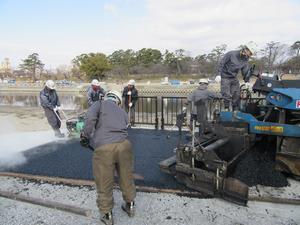

園路の舗装【2月14日】
乙川河川緑地整備工事その4
左岸側の園路も舗装されていきます。

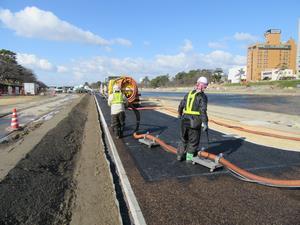

園路の洗い出し【2月21日】
乙川河川緑地整備工事その4
舗装の後、合材の色を前面に出す洗い出し作業を実施しました。

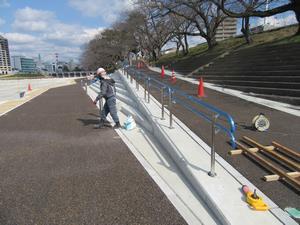

手すりの設置【3月8日】
乙川河川緑地整備工事その3
坂路の手すりを設置しました。

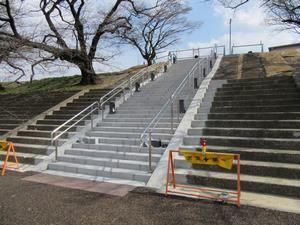

階段照明の設置【3月9日】
乙川河川緑地整備工事その3
新設階段に照明を設置しています。

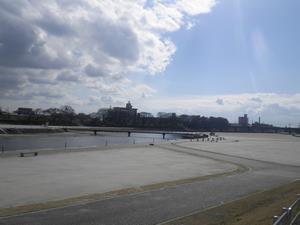

乙川右岸整備完了
乙川河川緑地整備工事その1、2
乙川右岸の整備が完了しました。
藤棚周辺も舗装等できれいに整備しました。
また、河川緑地内の表層土を改良した箇所は水はけが良くなっています。

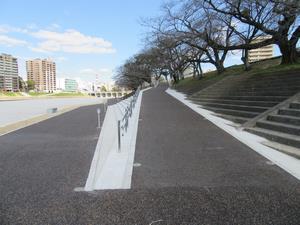

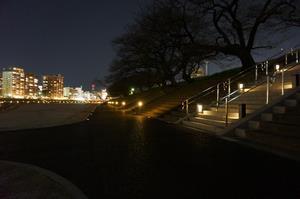

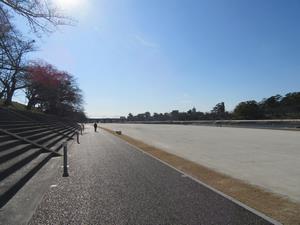

乙川左岸整備完了
乙川河川緑地整備工事その3、4
乙川左岸の整備が完了しました。
昨年の右岸整備同様に園路や照明を整備し、夜間には幻想的な空間を演出しています。
